中國電建柬埔寨菩薩水電站接連突破關鍵建設節點
當地時間5月19日至20日,中國電建承建的柬埔寨菩薩水電站項目接連取得重大施工進展,廠房核心變壓器吊裝工作順利完成,大壩面板混凝土澆筑任務全面收官。兩大關鍵節點的相繼達成,標志著項目主體建設實現階段性重大突破,為后續電氣調試、水庫蓄水及機組并網發電奠定了堅實基礎。
5月19日,項目廠房變壓器吊裝作業正式啟動并圓滿完成。本次吊裝的兩臺變壓器是水輪發電機組的配套核心設備,適配單機容量40兆瓦水輪發電機組的主變壓器,額定容量50000千伏安,額定頻率50赫茲,額定電壓10.5千伏,承擔著機組發電電壓升壓與電能輸送的關鍵職能,是連接發電機組與電網系統的核心樞紐。為確保吊裝作業安全、高效、精準實施,項目施工團隊提前統籌規劃,科學編制專項施工方案。吊裝全過程中,技術團隊對起吊、轉運、對位、落位等各環節進行精細化管控,嚴格遵守安全施工規范。憑借成熟的施工技術與豐富的海外工程經驗,團隊高質量完成本次吊裝任務,為后續電氣安裝與調試工作掃清了關鍵障礙。

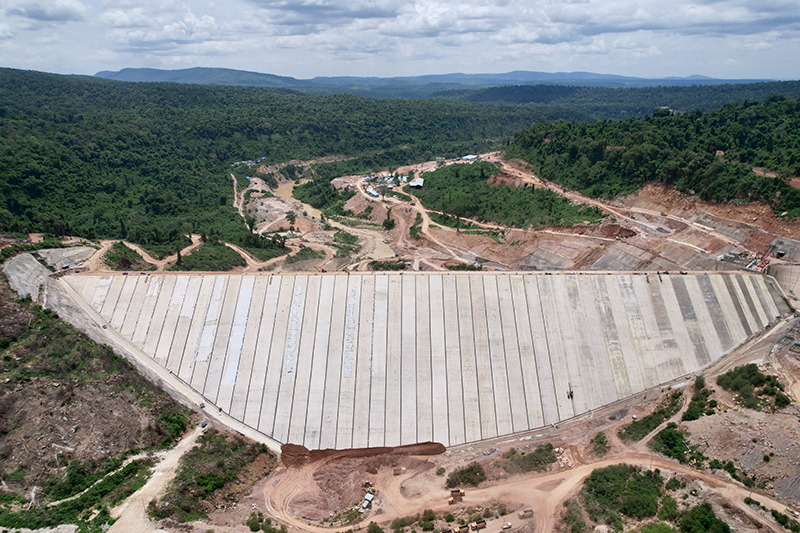

5月20日,項目再傳捷報,大壩面板混凝土全部澆筑完成。柬埔寨菩薩水電站大壩采用混凝土面板堆石壩結構,壩頂高程EL.184.0米,最大壩高97.5米,壩頂長640米、寬8.6米。面板采用一期澆筑設計,共分57塊,其中寬度12米的倉段51個、寬度6米的倉段6個,累計澆筑混凝土達30217方。自面板澆筑施工啟動以來,項目部結合當地實際,科學統籌施工計劃,精準應對雨季漫長、降水頻繁、高溫酷暑等復雜氣候與地質條件帶來的挑戰。通過優化施工部署、靈活調配人員、錯峰調整作業時間等舉措,全體參建人員凝心聚力、攻堅克難,嚴守工程質量與安全生產底線,細化施工流程、壓實崗位職責,穩步推進各項建設任務,順利攻克面板澆筑難題。
柬埔寨菩薩水電站是柬埔寨國家發展的支柱性基礎設施項目,建成后將有效解決當地長期存在的電力短缺問題,同時緩解下游洪澇災害影響,對改善民生、推動區域經濟發展、優化生態環境具有深遠意義。下一步,項目部將持續嚴守安全質量底線,有序推進剩余安裝調試工作,緊盯工期節點目標,全力保障首臺機組按期具備發電條件,推動項目早日并網發電。
